Punch list (punch lista) to lista usterek, braków i prac do dokończenia, które trzeba zamknąć, zanim obiekt zostanie odebrany i rozliczony. Każda pozycja mówi, co jest nie tak, gdzie dokładnie, kto ma to poprawić i w jakim jest statusie. W Polsce ten sam dokument nazywa się zwykle listą usterek, listą braków i usterek albo listą poprawek do protokołu odbioru.
Brzmi prosto, ale każdy kierownik budowy wie, że przy kilkuset pozycjach, kilku kondygnacjach i kilkunastu podwykonawcach punch lista potrafi się rozjechać szybciej niż harmonogram. W tym poradniku wyjaśniamy, co to jest punch list, co powinna zawierać każda pozycja i jak ją prowadzić tak, żeby odbiór nie ciągnął się tygodniami.
Punch list – co to jest?
Termin pochodzi z amerykańskiej praktyki budowlanej. Punch list sporządza się zwykle pod koniec realizacji, gdy obiekt jest „w zasadzie gotowy”, ale wymaga jeszcze poprawek: niedomalowanej ściany, brakującej listwy, porysowanej stolarki czy niedziałającego gniazdka. Inwestor lub inspektor obchodzi budynek z wykonawcą, spisuje wszystko, co odbiega od umowy i projektu, a wykonawca zobowiązuje się to usunąć przed odbiorem końcowym i ostatnią płatnością.
Na polskich budowach punch lista pojawia się w kilku sytuacjach:
- przed odbiorem częściowym lub końcowym od generalnego wykonawcy albo inwestora,
- przy odbiorach mieszkań z klientami, kiedy lista usterek staje się załącznikiem do protokołu,
- w trakcie realizacji, jako bieżąca kontrola jakości robót podwykonawców,
- w okresie gwarancji i rękojmi, przy przeglądach i zgłoszeniach od użytkowników.
Najlepiej działa prowadzenie punch listy od początku budowy, a nie dopiero tydzień przed odbiorem. Usterka wyłapana na etapie stanu surowego kosztuje kilka minut pracy. Ta sama usterka po położeniu okładzin oznacza kucie i spór o to, kto zapłaci.
Co powinna zawierać każda pozycja punch listy?
Dobra pozycja na liście usterek odpowiada na pięć pytań: co, gdzie, kto, do kiedy i w jakim stanie. W praktyce przekłada się to na następujące pola:
| Pole | Przykład | Po co |
|---|---|---|
| Numer (ID) | B1_+1_16 | Jednoznaczne odwołanie w mailu, na spotkaniu i w protokole. |
| Lokalizacja | Budynek B1, kondygnacja +1, punkt na rzucie | Wykonawca idzie prosto w miejsce usterki, bez szukania. |
| Opis | Brak barierki na balkonie – zamontować | Co jest nie tak i co trzeba zrobić. |
| Zdjęcie | Fotografia z budowy | Dowód stanu przed i po naprawie. |
| Odpowiedzialny wykonawca | Beton-Bud | Każda pozycja ma jednego właściciela. |
| Typ / branża | Realizacja, odbiór, gwarancja | Filtrowanie i raporty dla różnych etapów. |
| Status | Otwarte → Wykonane → Zakończone | Wiadomo, co czeka na naprawę, a co na weryfikację. |
| Daty i historia | Dodano 12.05, wykonano 15.05 | Kto, co i kiedy zmienił, czyli argument w razie sporu. |
Jeżeli w Twojej punch liście brakuje któregoś z tych elementów, zwykle właśnie tam zaczynają się telefony z pytaniami i opóźnienia.
Najczęstsze problemy z prowadzeniem punch listy i jak je rozwiązać
1. „Które to okno?”, czyli nieprecyzyjna lokalizacja
Opis typu „pęknięcie przy oknie, 2 piętro, chyba lewa klatka” jest zrozumiały tylko dla osoby, która go pisała. Wykonawca traci czas na szukanie, a czasem naprawia nie to miejsce. To najczęstsza przyczyna przedłużających się odbiorów.

Rozwiązanie: zaznaczaj usterkę bezpośrednio na rzucie kondygnacji lub lokalu. Pinezka na planie jest jednoznaczna niezależnie od tego, kto czyta listę. W aplikacji FixControl rzut wgrywasz jako zwykły PDF, a usterkę dodajesz, stukając w miejsce na planie. Każdy wykonawca ma własny kolor znacznika, więc od razu widać, kto ma najwięcej do poprawienia.

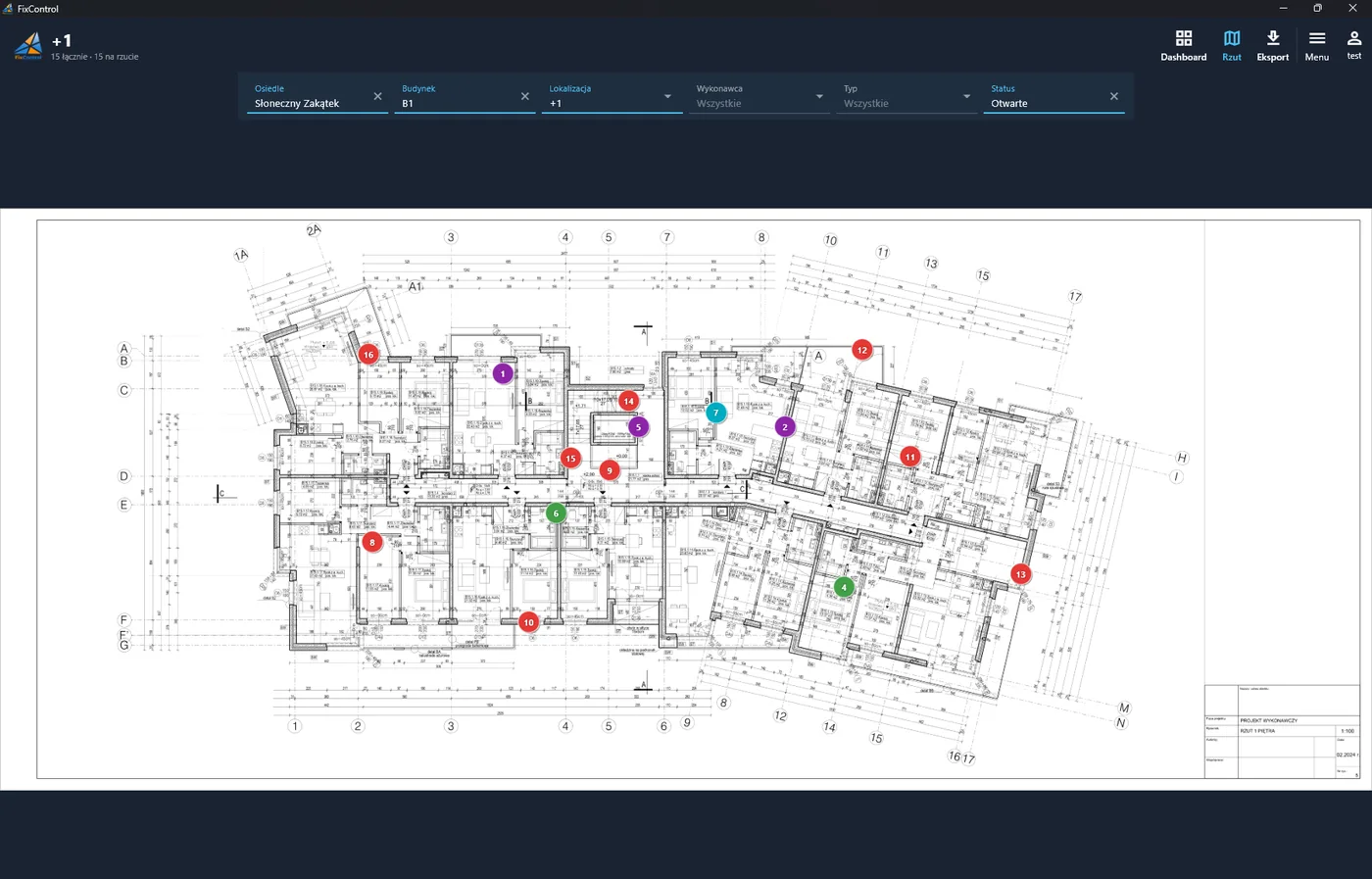

Usterka B1_+1_16 zaznaczona na rzucie kondygnacji +1. Po stuknięciu w pinezkę widać opis, zdjęcie, wykonawcę i status.
2. Zdjęcia w telefonie, opis w arkuszu
Inspektor robi kilkadziesiąt zdjęć, a wieczorem próbuje dopasować je do wierszy w Excelu. Część się gubi, część trafia do złej pozycji. Wykonawca dostaje listę bez zdjęć albo folder zdjęć bez listy.
Rozwiązanie: zdjęcie musi być częścią pozycji punch listy, a nie osobnym plikiem. Rób je od razu przy dodawaniu usterki, z poziomu tego samego formularza. Opis możesz podyktować głosem, co na rusztowaniu w rękawicach naprawdę robi różnicę.

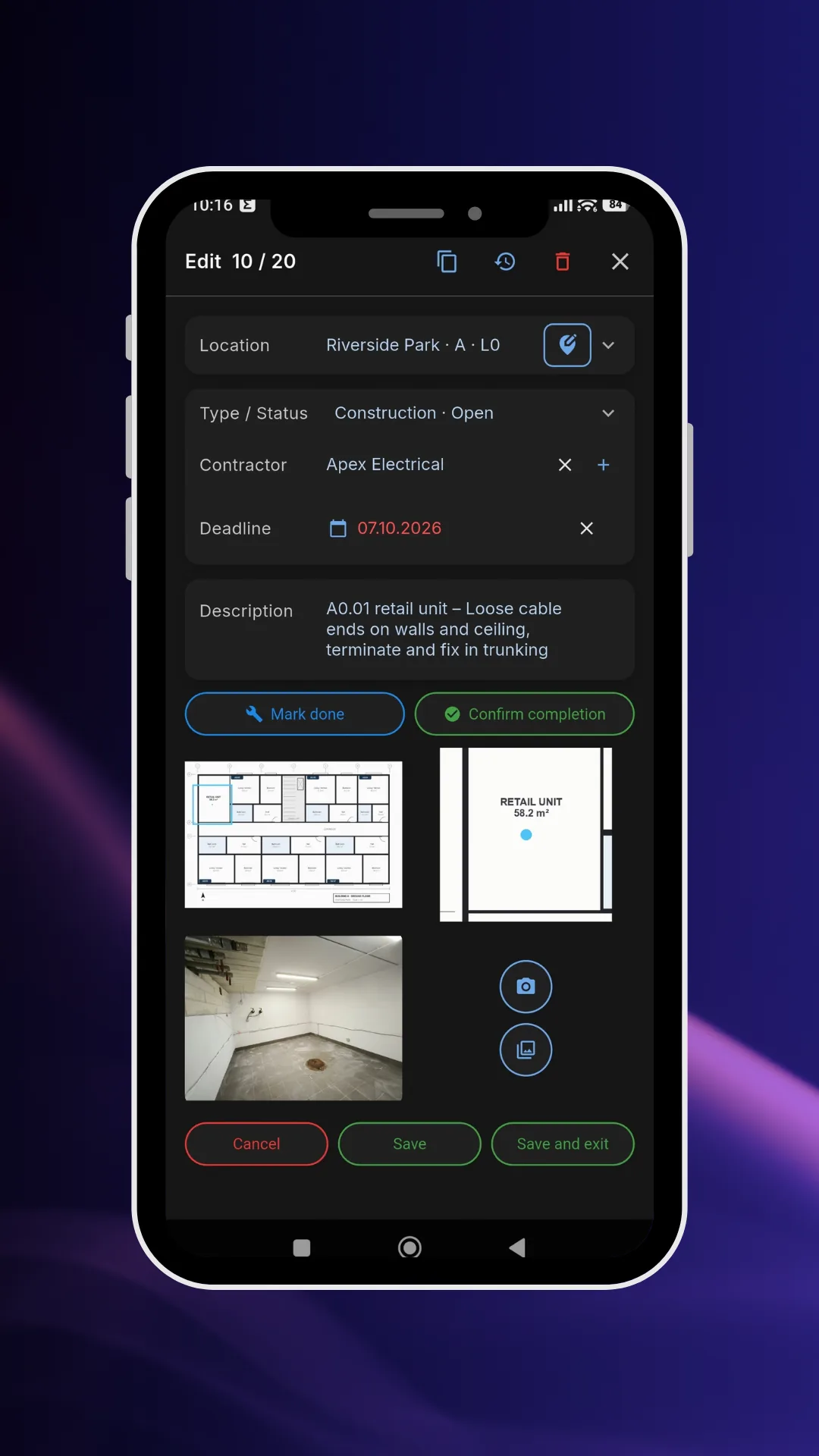

Jedna pozycja listy usterek: opis, typ, status, wykonawca i zdjęcie w jednym rekordzie.
3. Pięć wersji tego samego Excela
„Lista_usterek_final_v3_poprawiona.xlsx” krąży mailem między inwestorem, GW i podwykonawcami. Każdy coś dopisał, nikt nie wie, która wersja jest aktualna, a pozycje zamknięte w jednym pliku są nadal otwarte w drugim.
Rozwiązanie: jedna wspólna lista w chmurze, do której wszyscy mają dostęp z odpowiednimi uprawnieniami. Zmiany widać od razu u wszystkich, a filtry pozwalają każdemu zobaczyć tylko to, co go dotyczy, np. jeden budynek, jednego wykonawcę albo tylko otwarte pozycje.

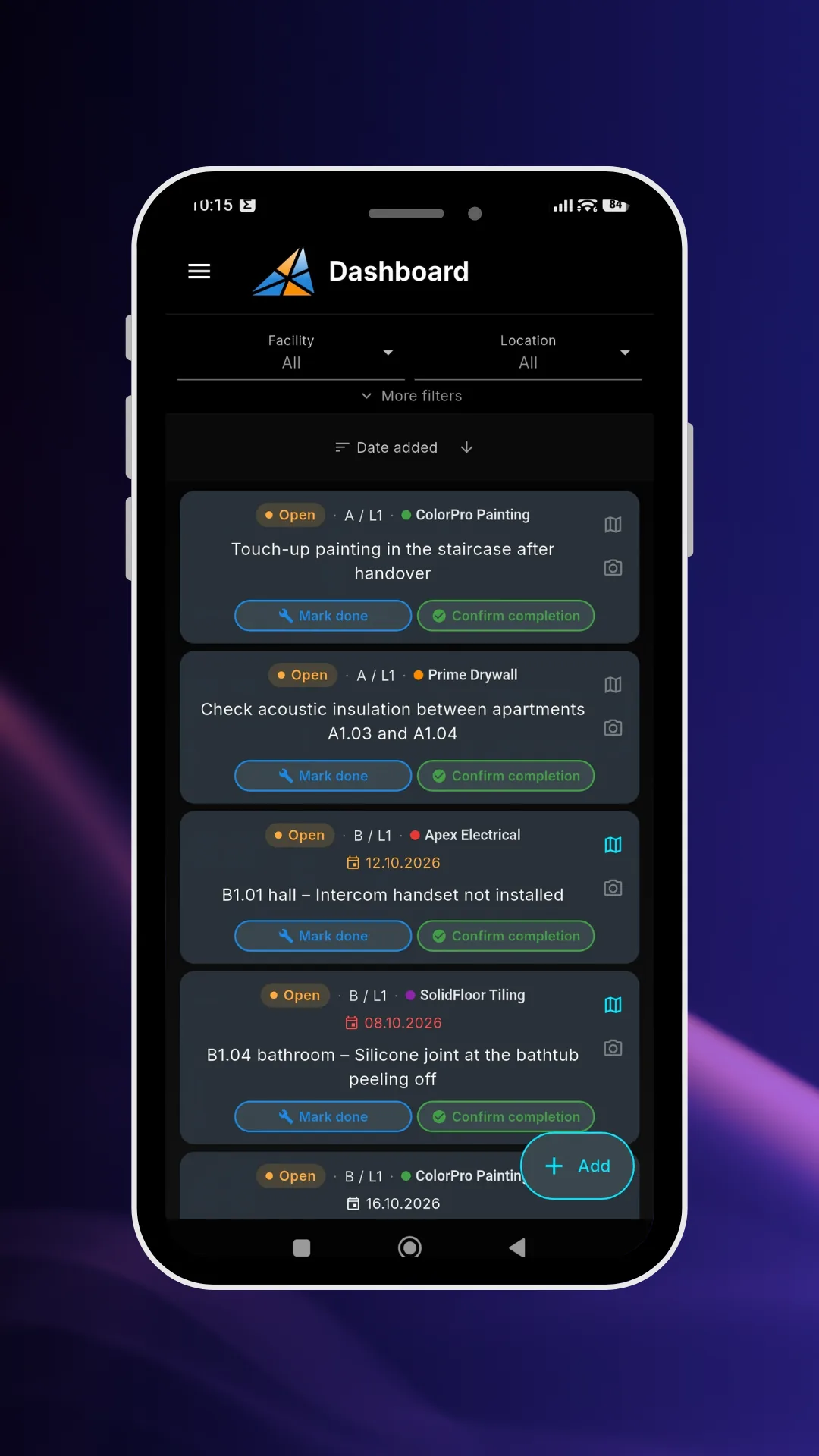

Wspólna lista usterek z filtrami po obiekcie, lokalizacji, wykonawcy, typie i statusie, bez krążących wersji pliku.
4. „Zrobione” bez sprawdzenia
Wykonawca zgłasza, że usterka jest usunięta, ktoś skreśla pozycję i temat znika. Przy odbiorze okazuje się, że poprawka była niepełna albo nie została wykonana wcale.
Rozwiązanie: rozdziel „wykonane” od „zakończone”. Wykonawca oznacza naprawę jako wykonaną, a inspektor lub kierownik ją potwierdza albo odsyła do poprawy. W FixControl służą do tego przyciski „Wykonano”, „Potwierdź wykonanie” i „Do poprawy”, a każda zmiana statusu zapisuje się w historii usterki z datą i autorem.
5. Godziny na raporty dla podwykonawców
Przed spotkaniem koordynacyjnym trzeba przygotować osobne zestawienie dla każdego podwykonawcy: wyfiltrować wiersze, skopiować zdjęcia, opisać lokalizacje. To potrafi zająć cały dzień.
Rozwiązanie: generuj raporty automatycznie z tej samej listy. Raport PDF z rzutem, ponumerowanymi pinezkami, tabelą usterek i zdjęciami powstaje w kilka sekund, także jako osobny plik dla każdego wykonawcy. Jeśli ktoś woli arkusz, tę samą listę wyeksportujesz do XLSX.

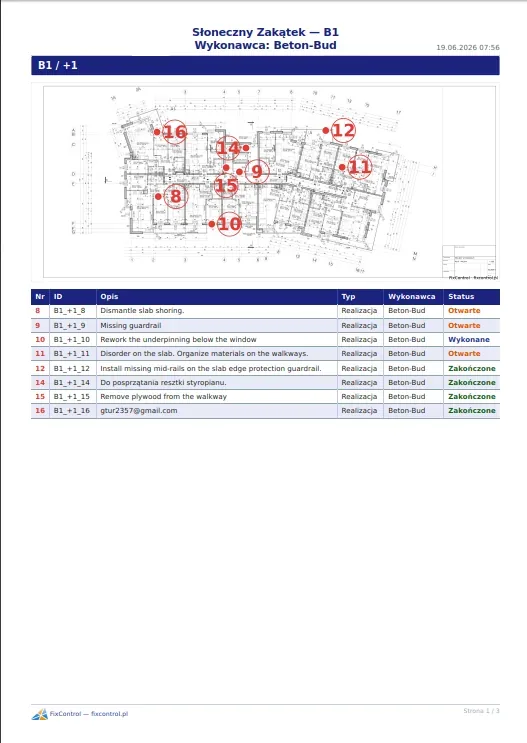

Raport PDF dla jednego wykonawcy: rzut kondygnacji z numerami usterek i tabela pozycji ze statusami.
Jak prowadzić punch listę krok po kroku
- Przygotuj strukturę. Podziel inwestycję na budynki i kondygnacje lub lokale, a do każdej lokalizacji wgraj aktualny rzut.
- Dodaj wykonawców. Każda branża i każdy podwykonawca to osobna pozycja, aby każda usterka miała jednego odpowiedzialnego.
- Ustal zasady opisu. Krótko, konkretnie, najlepiej z czynnością do wykonania („uzupełnić silikon przy brodziku”, a nie „silikon”). Jedna usterka to jedna pozycja.
- Zbieraj usterki na bieżąco, w terenie. Podczas obchodu dodawaj pozycje od razu na rzucie, ze zdjęciem. Nie przepisuj notatek wieczorem.
- Przekaż listy wykonawcom. Wyślij raport albo daj wykonawcy własne konto, w którym widzi tylko swoje usterki.
- Weryfikuj i zamykaj. Pozycja oznaczona jako wykonana wraca do sprawdzenia. Zamyka ją dopiero osoba, która ją zgłosiła albo kierownik.
- Przeglądaj listę regularnie. Krótki przegląd otwartych pozycji raz w tygodniu, z filtrem po wykonawcy, utrzymuje tempo i pokazuje, kto blokuje odbiór.
Dobre praktyki, które skracają odbiory
- Zaczynaj wcześnie. Punch lista prowadzona od stanu surowego jest krótsza na końcu.
- Nie łącz kilku problemów w jedną pozycję. „Łazienka – różne poprawki” nigdy nie zostanie zamknięta.
- Zawsze dodawaj zdjęcie, także po naprawie. To najlepszy dowód przy sporach i reklamacjach.
- Oddziel typy usterek, np. realizacyjne, odbiorowe i gwarancyjne, żeby raportować każdy etap osobno.
- Nie usuwaj pozycji, tylko je zamykaj. Historia zmian chroni obie strony umowy.
- Daj wykonawcom dostęp tylko do ich zadań. Mniej szumu oznacza szybsze naprawy.
Papier, Excel czy aplikacja do punch listy?
| Papier | Excel | Aplikacja (np. FixControl) | |
|---|---|---|---|
| Lokalizacja usterki | Opis słowny | Opis słowny | Pinezka na rzucie |
| Zdjęcia | Osobno | Osobno lub ręcznie wklejane | W pozycji, od razu z telefonu |
| Aktualność | Jedna kartka | Wiele wersji pliku | Jedna lista dla wszystkich |
| Statusy i weryfikacja | Skreślenia | Kolumna do ręcznej edycji | Przepływ z potwierdzeniem i historią |
| Raporty dla wykonawców | Ksero | Ręczne filtrowanie | PDF i XLSX w kilka sekund |
| Próg wejścia | Żaden | Niski | Wgranie rzutów PDF |
Przy kilkunastu usterkach w jednym mieszkaniu kartka czy arkusz wystarczą. Przy kilku budynkach, setkach pozycji i wielu podwykonawcach narzędzie, które łączy opis, zdjęcie i miejsce na rzucie, zwraca się już przy pierwszym odbiorze.
Punch lista w FixControl
FixControl to aplikacja do prowadzenia list usterek na rzutach, działająca na Androidzie, iOS, Windows i w przeglądarce. Sprawdza się zarówno po stronie wykonawcy, jak i inwestora:
- Dla wykonawców i ekip wykończeniowych: przyjmowanie list usterek od GW, inwestora lub najemcy, przydział poprawek brygadom i szybkie zamykanie pozycji przed odbiorem.
- Dla deweloperów i generalnych wykonawców: nadzór kilku budów z jednego panelu, odbiory mieszkań z klientami i raporty gotowe do przekazania.
Plany i limity (liczba rzutów, usterek i kont) znajdziesz w cenniku FixControl. Możesz zacząć od jednej budowy i sprawdzić, ile czasu oszczędzi Ci przy najbliższym odbiorze.
FAQ – najczęściej zadawane pytania o punch list
Co to jest punch list?
Punch list (punch lista) to lista usterek, braków i drobnych prac do dokończenia, które wykonawca musi usunąć przed odbiorem końcowym obiektu. Każda pozycja zawiera opis problemu, lokalizację, odpowiedzialnego wykonawcę i status.
Jak po polsku nazywa się punch list?
Najczęściej lista usterek, lista braków i usterek, lista poprawek albo załącznik usterek do protokołu odbioru. Na budowach z udziałem firm zagranicznych używa się też angielskiego określenia punch list lub snag list.
Kto sporządza punch listę?
Zwykle inwestor, inspektor nadzoru lub kierownik budowy po stronie generalnego wykonawcy, często podczas wspólnego obchodu z wykonawcą. Przy odbiorach mieszkań listę usterek tworzy się razem z nabywcą lokalu.
Kiedy tworzy się punch list?
Klasycznie pod koniec realizacji, przed odbiorem końcowym. W praktyce najlepiej prowadzić ją od początku budowy jako bieżącą kontrolę jakości, a potem kontynuować przy odbiorach częściowych, odbiorach mieszkań i przeglądach gwarancyjnych.
Co powinna zawierać pozycja na liście usterek?
Numer, dokładną lokalizację (najlepiej punkt na rzucie), opis usterki i wymaganej czynności, zdjęcie, odpowiedzialnego wykonawcę, typ usterki, status oraz historię zmian z datami.
Czym różni się punch list od protokołu odbioru?
Protokół odbioru dokumentuje sam odbiór: kto, kiedy i co odebrał oraz z jakimi zastrzeżeniami. Punch list to szczegółowa lista tych zastrzeżeń, czyli usterek do usunięcia, często dołączana do protokołu jako załącznik i rozliczana pozycja po pozycji.
Czy punch listę można prowadzić w Excelu?
Tak, przy małej liczbie pozycji. Przy wielu kondygnacjach i podwykonawcach Excel traci na przejrzystości: lokalizacja jest opisem słownym, zdjęcia są osobno, a pliki rozchodzą się w kilku wersjach. Aplikacja do usterek łączy te elementy w jednej, wspólnej liście.
Jak szybko zamknąć punch listę przed odbiorem?
Przypisz każdą pozycję jednemu wykonawcy, wyślij każdemu tylko jego listę z rzutem i zdjęciami, rozdziel status „wykonane” od „zakończone” i rób cotygodniowy przegląd otwartych pozycji. Najwięcej czasu oszczędza jednoznaczna lokalizacja usterki na rzucie.
